建設福清2個集中觀察點項目
僅用時5天
完成首批隔離用房建設任務
此次福建疫情爆發,為筑牢疫情防控線,福清市委、市政府緊急部署,啟動“福清市職業技術學院集中觀察點項目”和“福清市醫院北側集中觀察點項目”建設方案,金強控股集團積極響應,勇擔重任,協助福清市城投集團,再次用實際行動為這場戰“疫”貢獻力量!
項目一:福清市職業技術學院集中觀察點項目
▲福清市職業技術學院集中觀察點項目效果圖
項目建設計劃分為兩期,總用地面積約14393.75㎡,總建筑面積為6012㎡。其中一期項目用地面積約8480.07㎡,建筑面積為3834㎡,建設隔離房間196間,工作人員休息房間15間,辦公區配套使用房間12間。預留二期項目用地面積約5913.68㎡,建筑面積為2178㎡,建設隔離房間124間。每間隔離房的面積約18㎡,配備整體衛浴、空調、熱水器、WiFi、電視、床鋪、被褥、桌椅等生活物資。
疫情之下,“速度”成為奪取疫情防控成果,減少社會經濟損失的關鍵!為第一時間完成福清市疫情防控集中觀察點建設并交付使用,按照市委、市政府工作部署,攻堅團隊火速進場,組織具備搶險救災突擊力量的施工企業,快速開展工作。伴隨著施工現場機械的轟鳴聲,項目建設正式拉開序幕。現場24小時內火速集結200余名工人和建設管理團隊。
▲圖片來源:福清城投集團
▲圖片來源:福清城投集團
為爭分奪秒地完成任務,此次項目參照2020年初“福清市醫院新感染病區”的建設經驗,仍采用裝配式建造方式,使用金強“箱式房”產品。

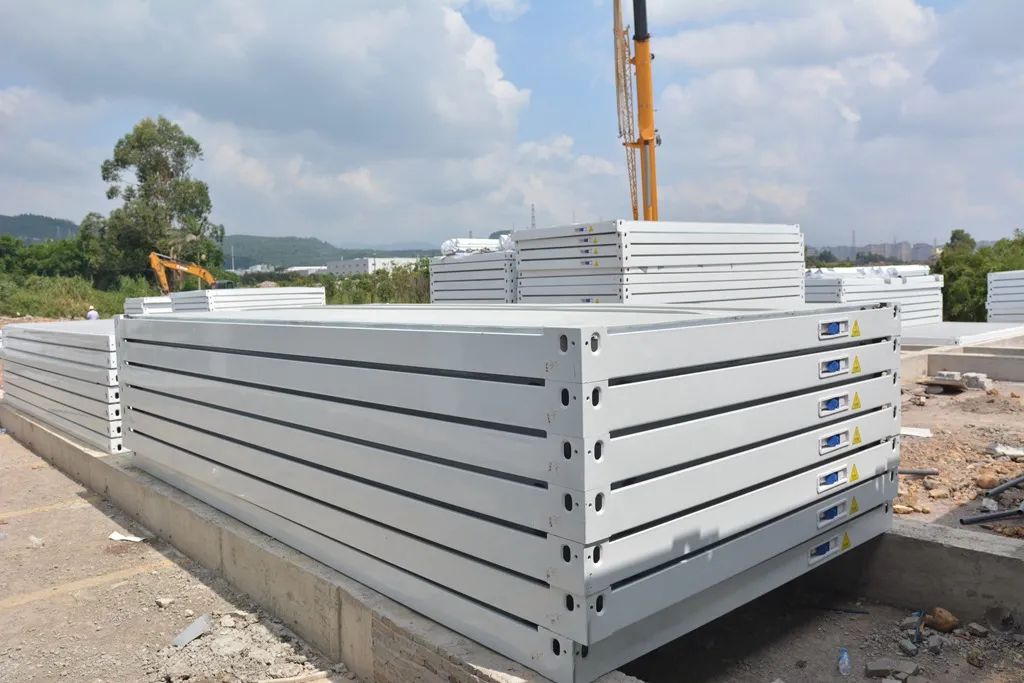

▲金強“箱式房”產品運輸至項目現場
9月17日,完成單層裝配式箱體磚基礎施工;
9月18日,完成箱體箱底箱頂組建拼裝;
9月19日,完成箱體內外墻板、門窗安裝;
9月20日,完成箱體內部硬件設施配套安裝;
9月21日 ,完成場地設施調試及場地清掃工作。

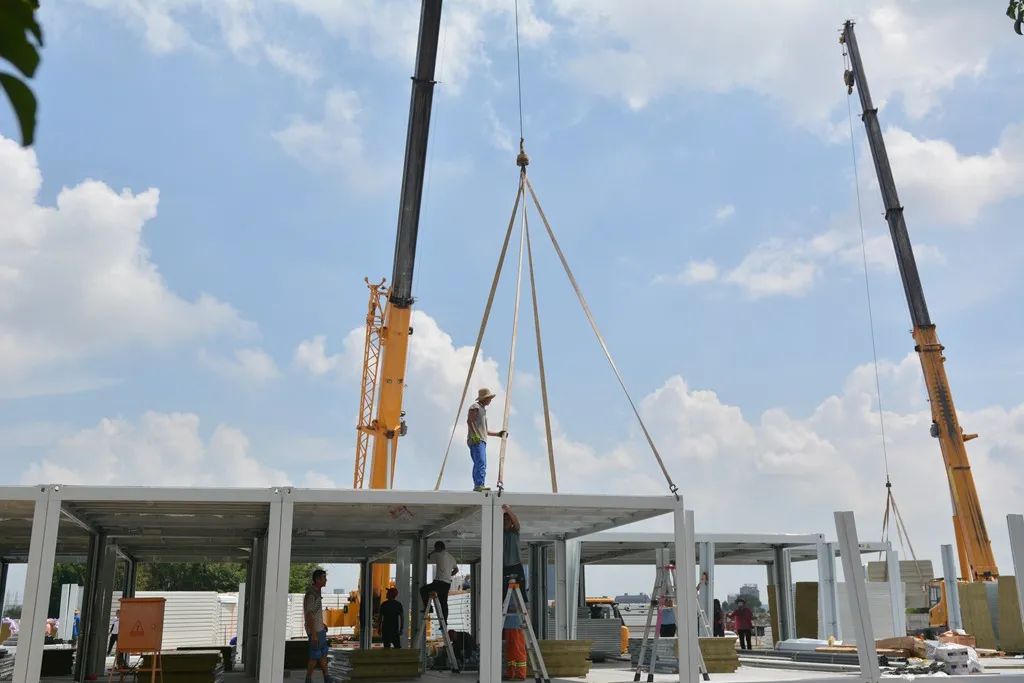

▲金強“箱式房”現場吊裝

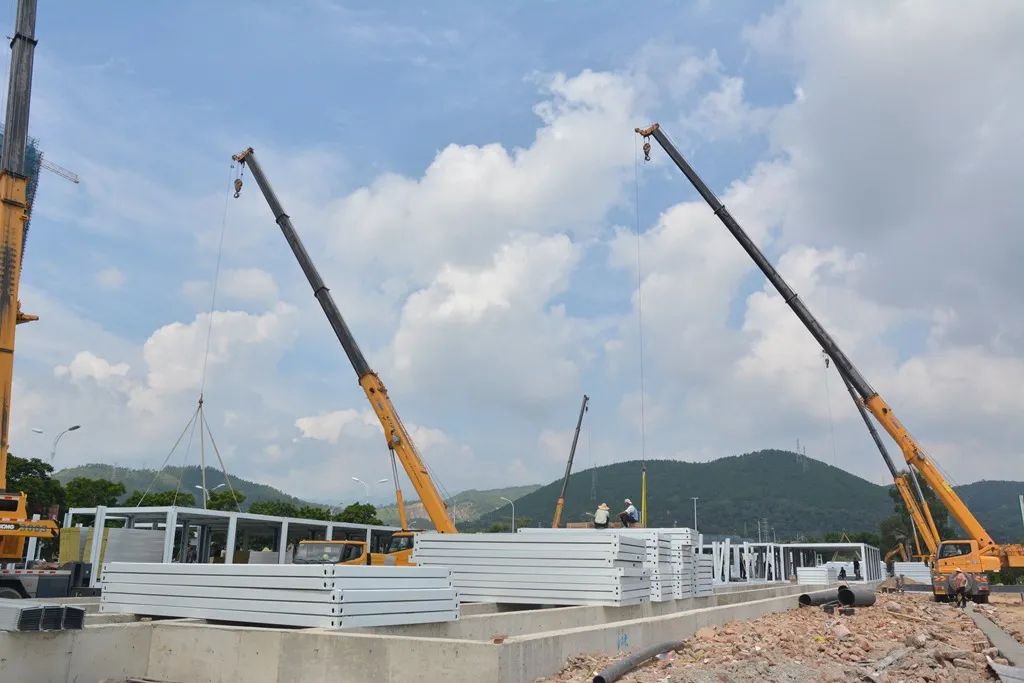

▲金強“箱式房”現場吊裝
▲項目現場
▲首批建成的隔離用房

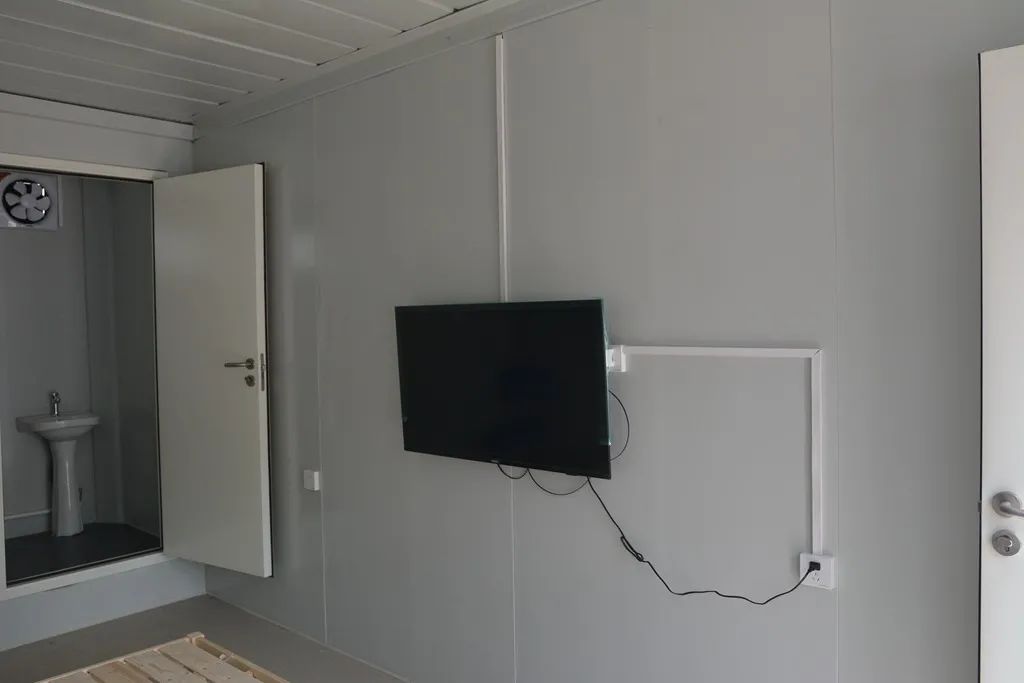

▲首批建成的隔離用房內部

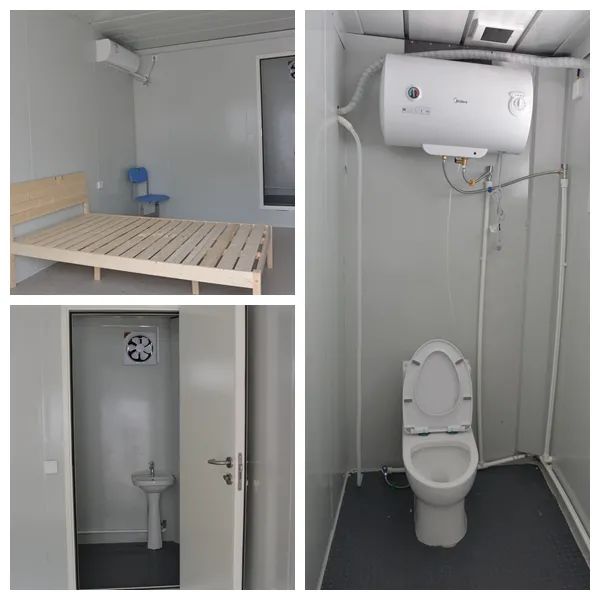

▲首批建成的隔離用房內部
在金強控股集團和福建省華誠建設發展有限公司的通力協作下,5天完成集中觀察點項目首批131間用房建設任務!我們共同戰“疫”,不負使命,以專業的技術筑好疫情防控的“城墻”!

▲首批建成的隔離用房
項目二:福清市醫院北側集中觀察點項目
▲項目現場
項目占地約10.27畝(約6844平方米),建筑面積約6764平方米,裝配式2層建筑,每層均設計有污染區,半污染區,清潔區三個分區。設計有隔離房間194間,工作人員房間(不含辦公室)合計49間,污區辦公室2間;二層潔凈辦公室2間,總房間數247間。每個隔離房間均配置有網絡、空調、熱水器、電視等。場地內污水集中處理,經過自動投藥消殺設施后再接入福清醫院污水處理站處理后排入市政污水管,廢氣通過紫外線消殺后排放。
繼福清市職業技術學院集中觀察點項目啟動建設后,福清市醫院北側集中觀察點項目緊隨其后,開始樁基施工。9月21日,金強“箱式房”、綠色板材等陸續運輸至現場,并開始各項安裝工作。

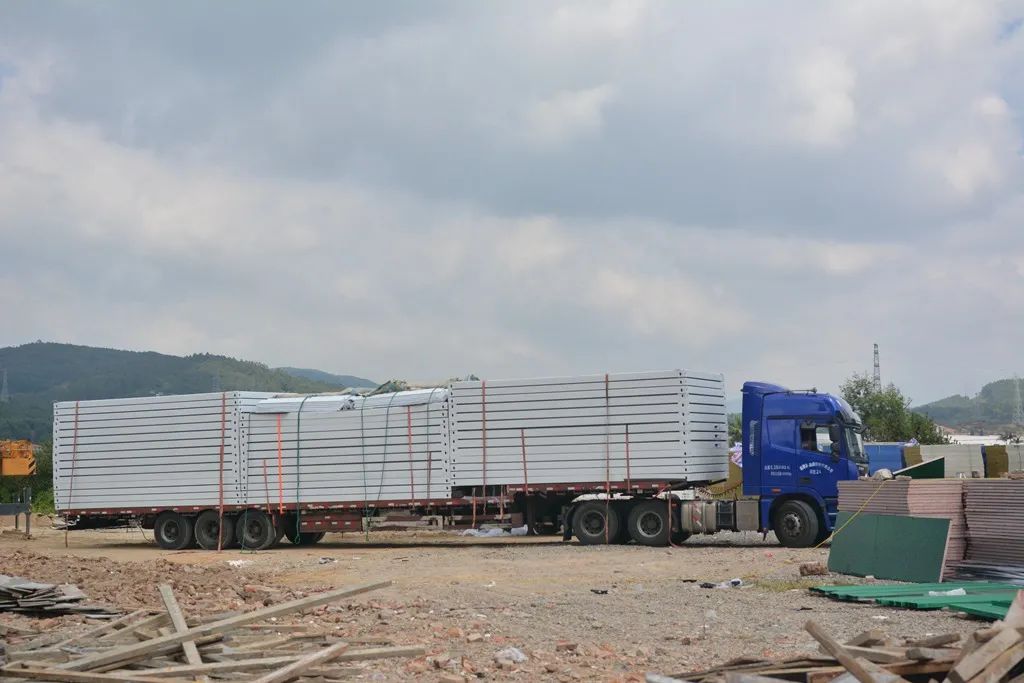

▲金強“箱式房”產品運輸至項目現場
▲金強“箱式房”產品
▲項目現場

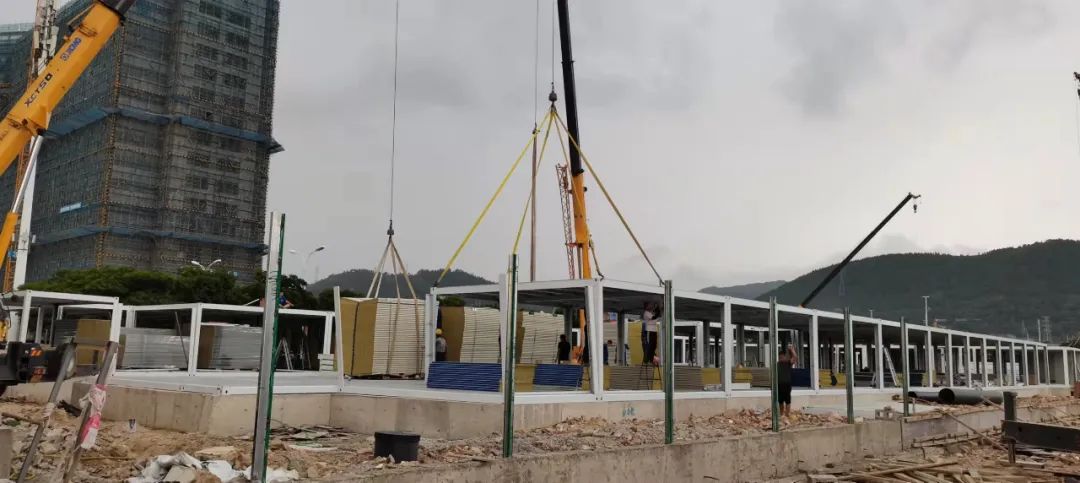

▲現場產品吊裝

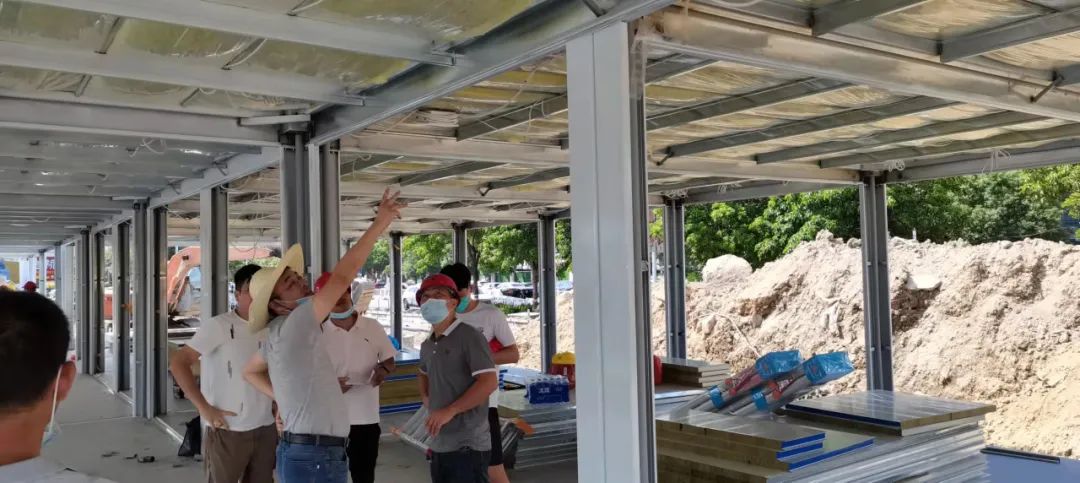

▲金強項目負責人在項目現場與其他負責人交流討論
9月22日,福清天氣突變,短時暴雨來襲,但現場工作未受到太大影響,暴雨過后,現場吊裝工作仍有條不紊地進行中。
▲當天晚上,項目工地燈火通明,加班加點趕進度
9月23日,已完成1層部分箱式房骨架安裝。項目預計國慶前基本建成。
萬眾一心,共同抗疫。金強控股集團以綠色裝配式建筑系統、綠色建筑新材料為主業,恰到好處地將公司產品運用到抗疫一線,與各單位通力協作,助力福建打贏疫情防控攻堅戰。
部分信息來源:福清城投集團
